欽州港12#泊位工程項目位于廣西壯族自治區欽州市,主要建設內容為港池挖泥、水下炸礁、水工建筑物、陸域回填、護岸及相關附屬配套等。

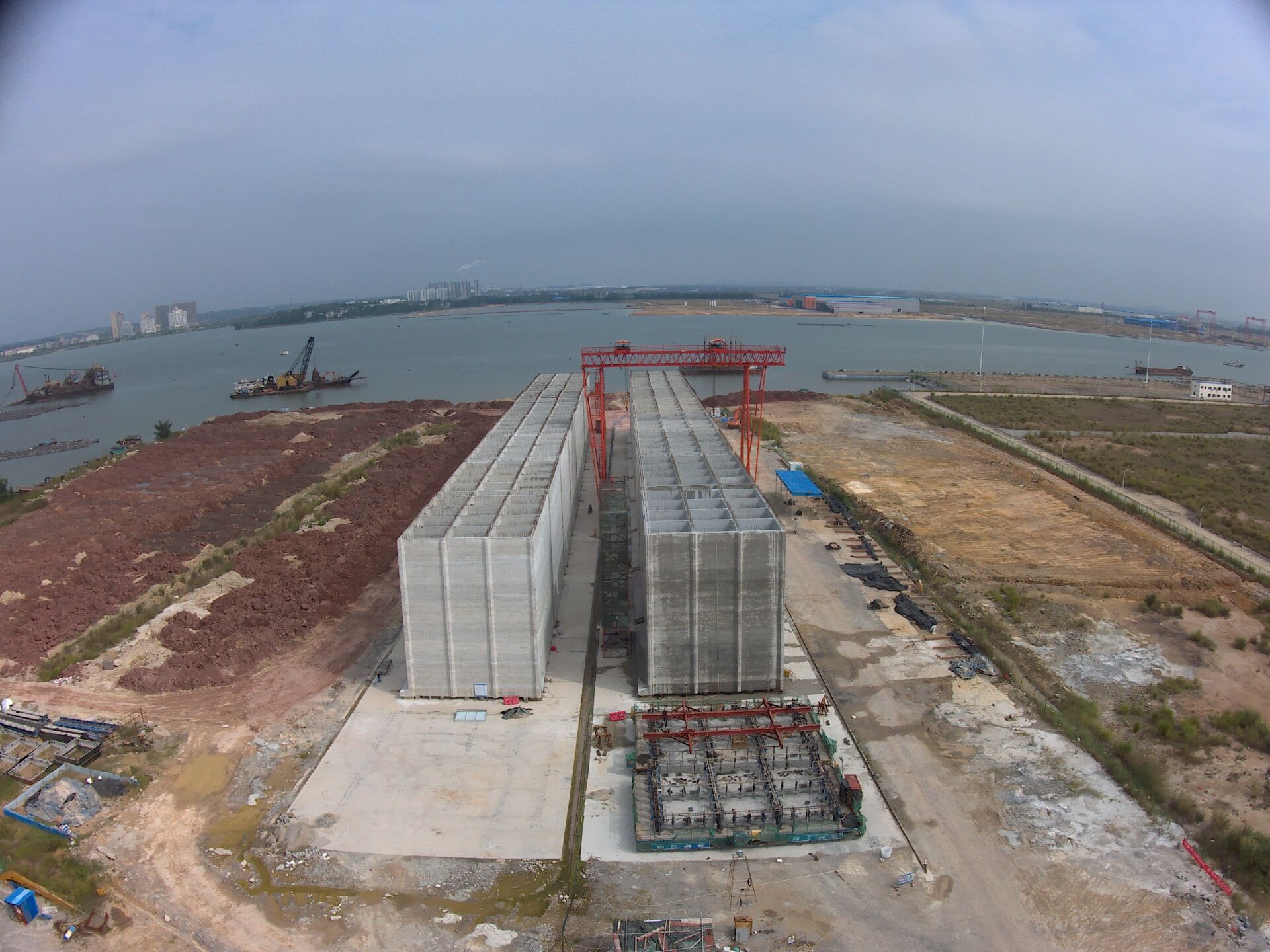

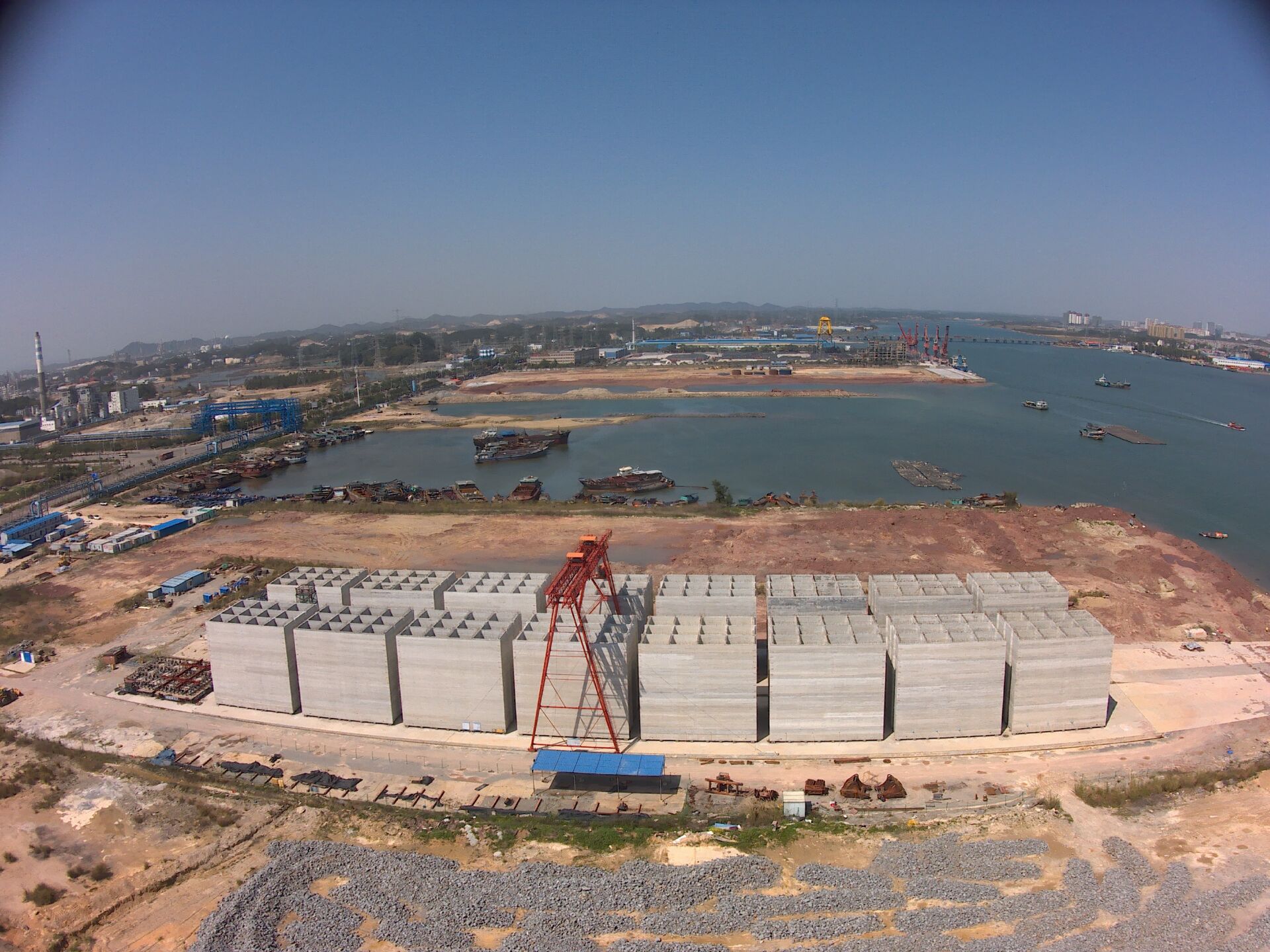

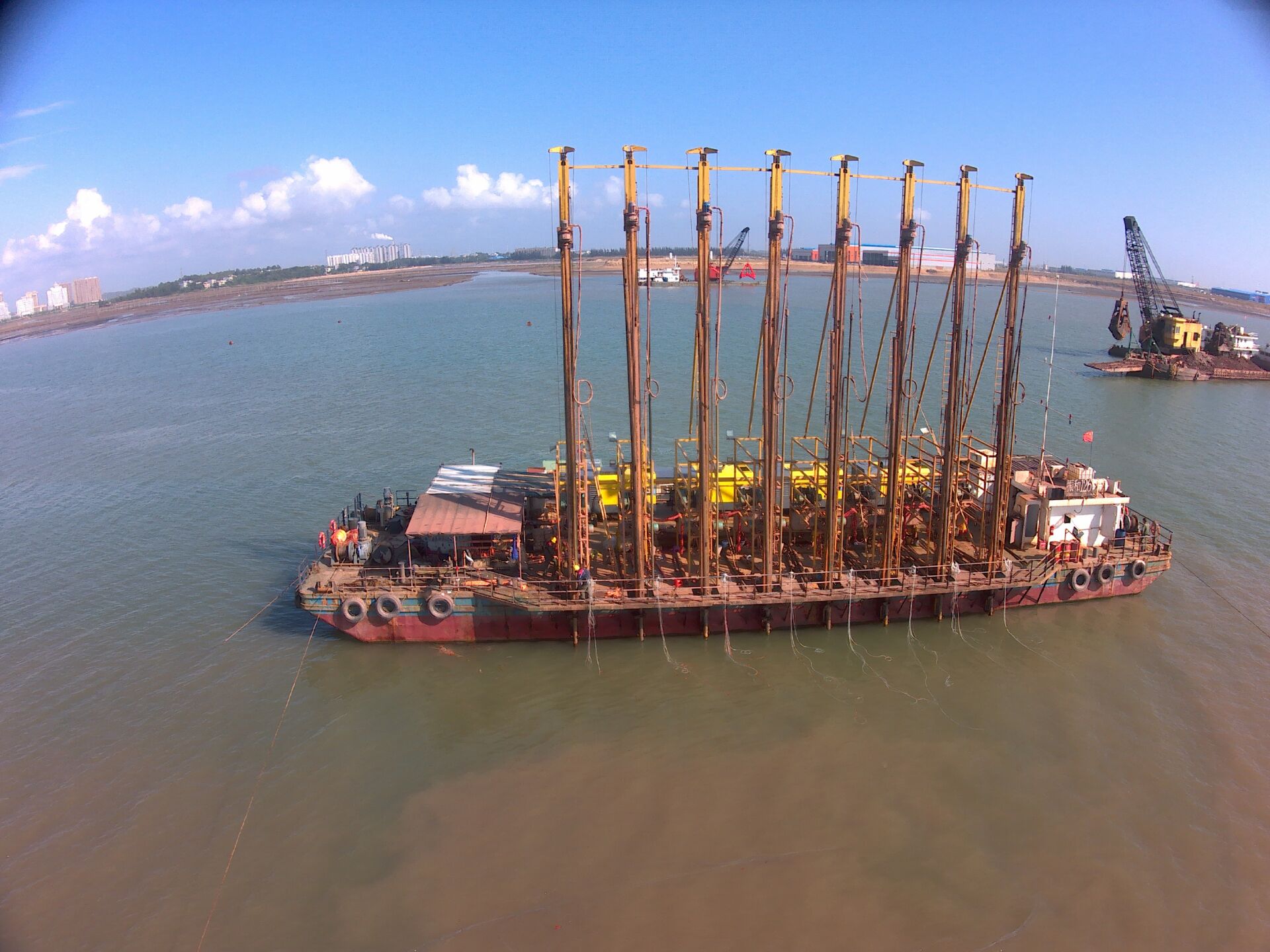

自2021年4月項目開工以來,在公司的統籌部署下,項目部克服了臺風和疫情等影響,通過精心組織安全生產、合理資源配置等措施,累計完成產值1.46億元,占合同額的61.3%。主要完成了以下工程量:全部16座沉箱預制完成;港池挖泥完成71.4萬方,占成占比92%;水下炸礁完成43.3萬方,完成占比90%。
項目部搶抓生產進度,根據工期計劃下達任務書,確保施工作業面飽和施工。項目工程部定期通報工程進度,出現進度滯后立即增加糾偏措施,確保工程有序進行。項目施工過程中,強化源頭控制、過程控制和細節管理,高標準高質量地推進工程建設。本項目作為公司第一個沿海5萬噸級碼頭,在后續施工中,將進一步堅守初心,精誠團結,銳意創新,為公司在港航專業增添一項優質業績!
